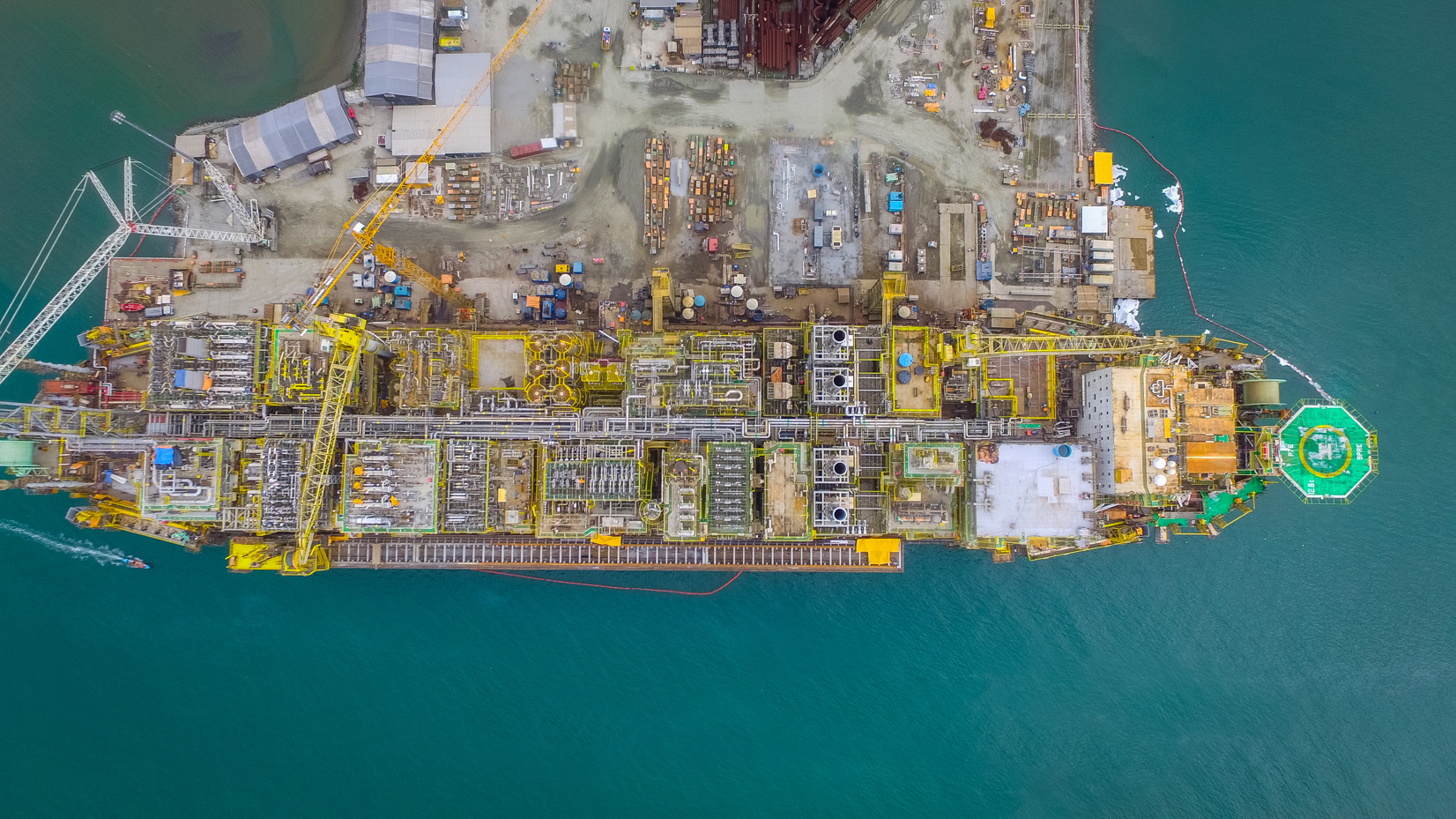

FPSO P-76
Início da integração dos módulos
As manobras incluíram um total de 26.000 toneladas. Para isso, no pico das obras de construção havia 5.000 profissionais trabalhando simultaneamente; desde o começo em 2014 foram gerados 9.000 empregos.
Paraná, Brasil
Em operação no campo de Búzios, a P-76 bate recordes de produção no pré-sal brasileiro.
toneladas totais
homens-horas de engenharia
profissionais no pico das obras
FPSO P-76
valor contratual
fornecedores brasileiros participaram do projeto.
milhões de homens-horas de construção.
conteúdo local.
valor contratual
fornecedores brasileiros participaram do projeto.
milhões de homens-horas de construção.
conteúdo local.

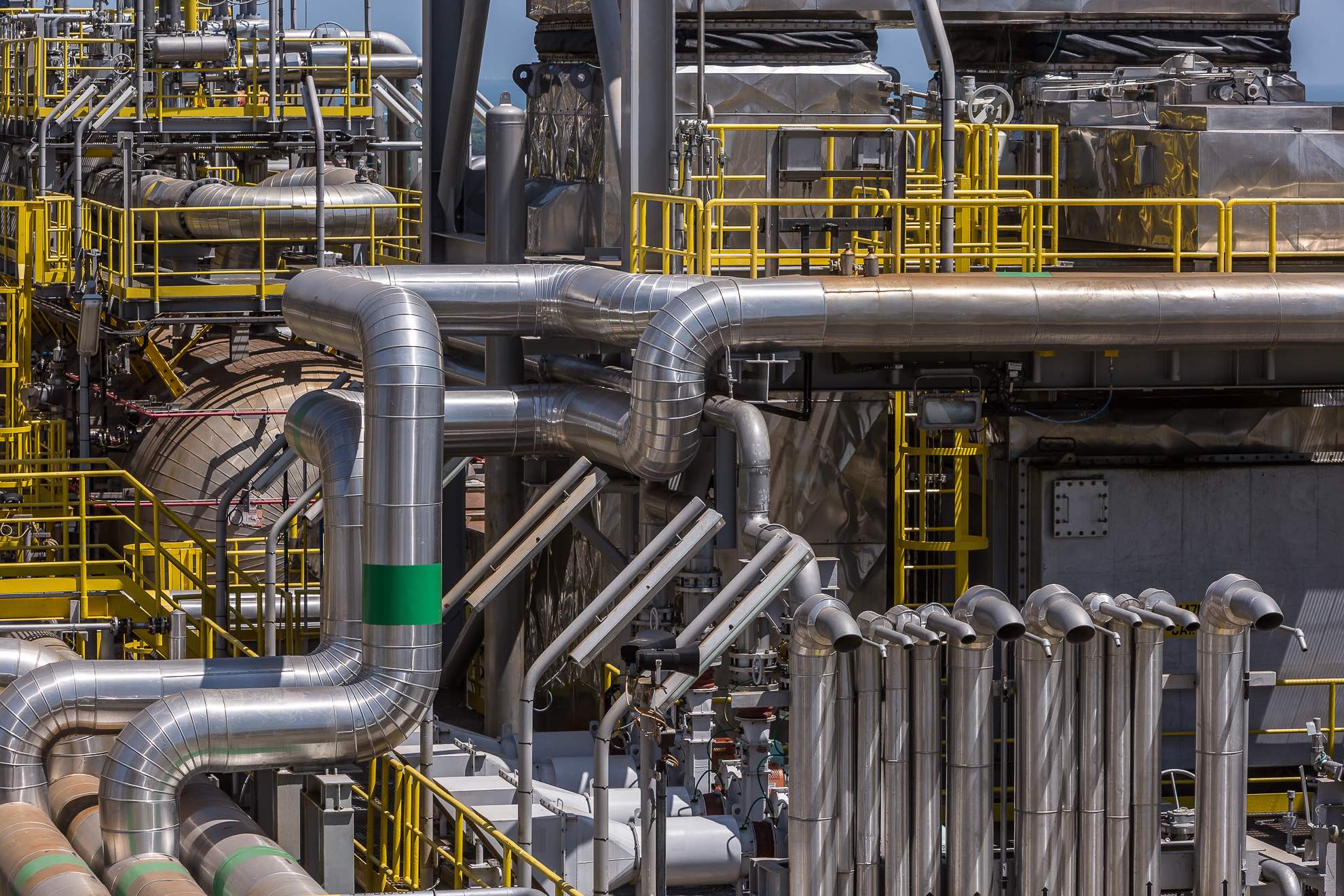

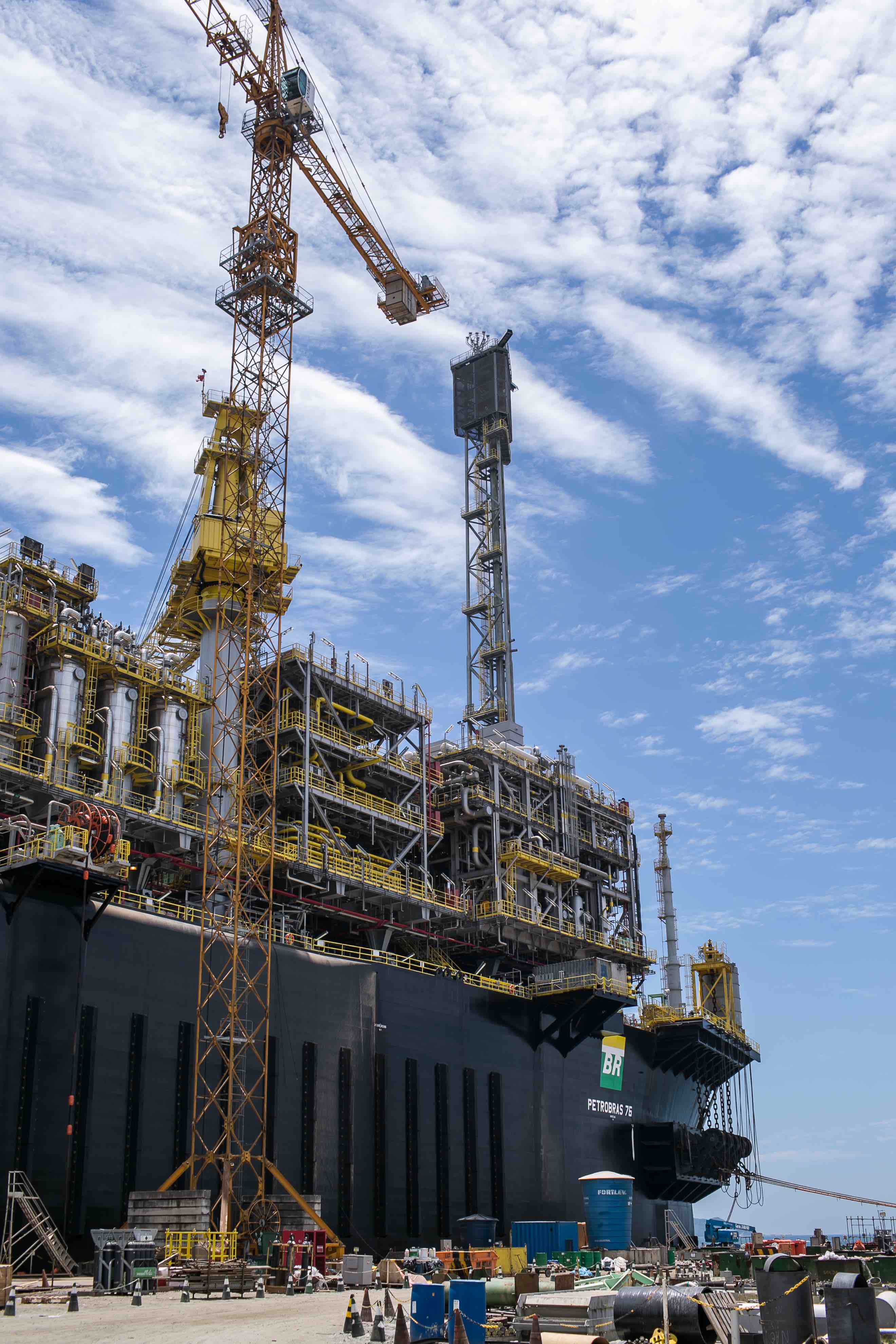

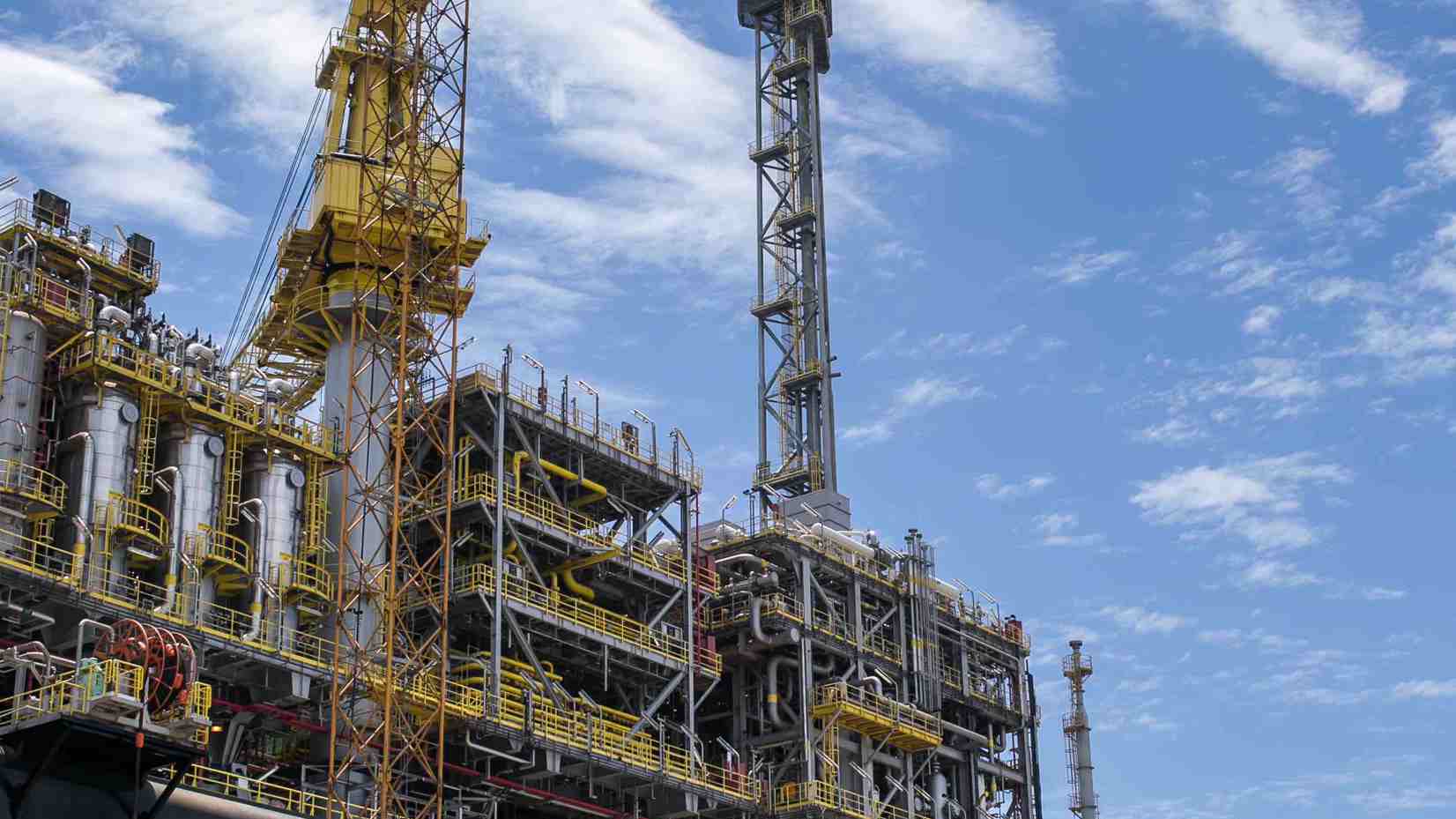

Torre do Flare

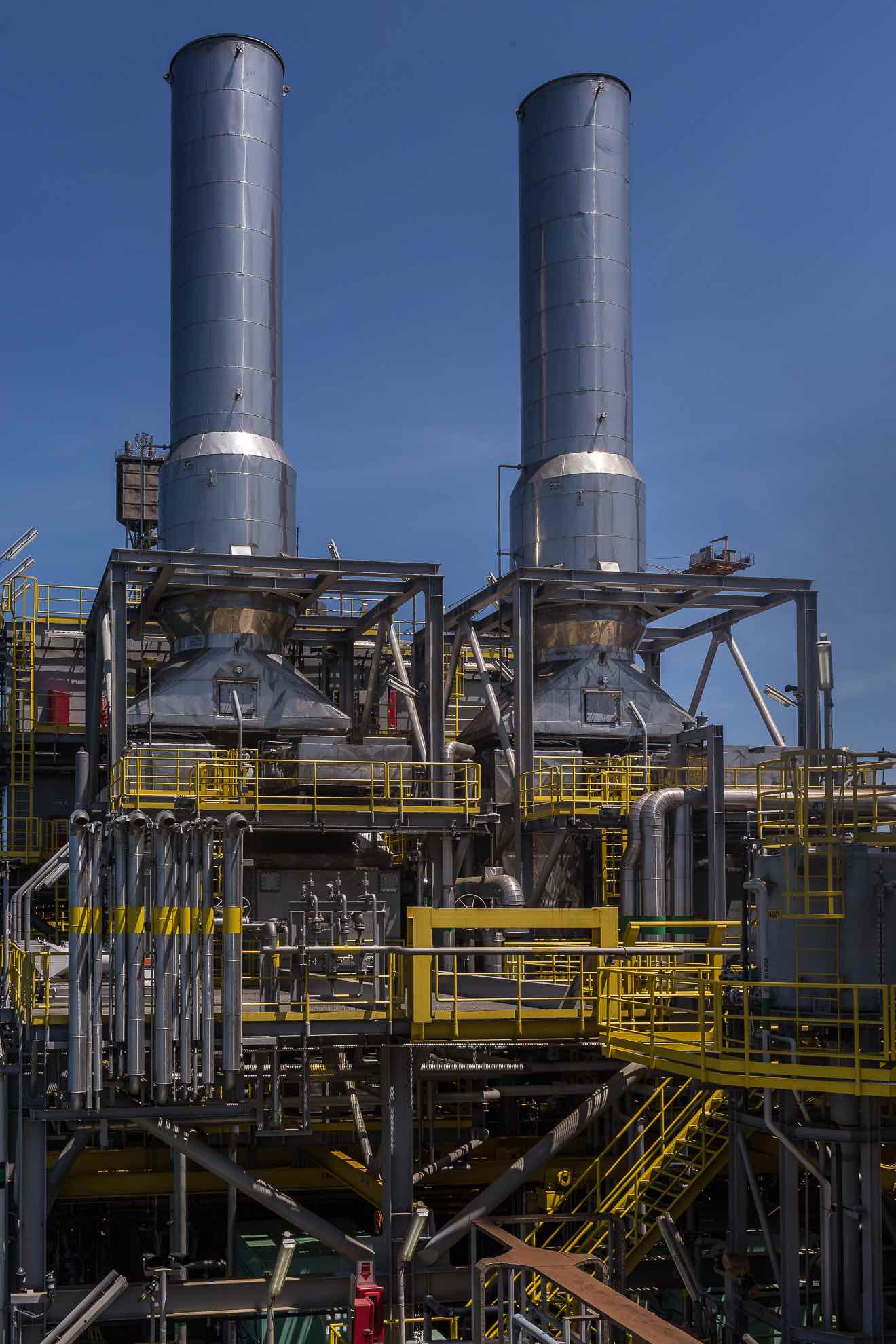

Geração de energia

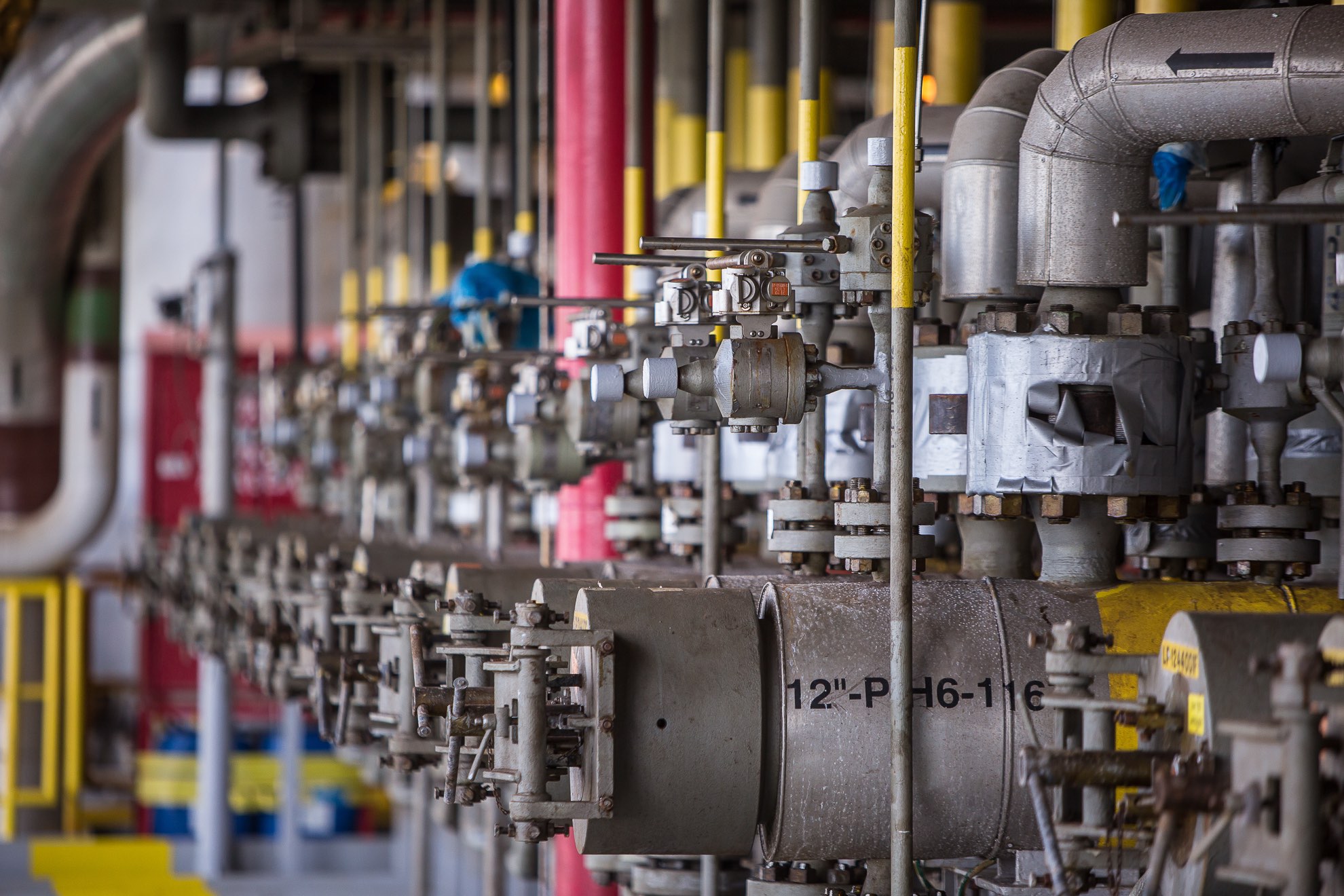

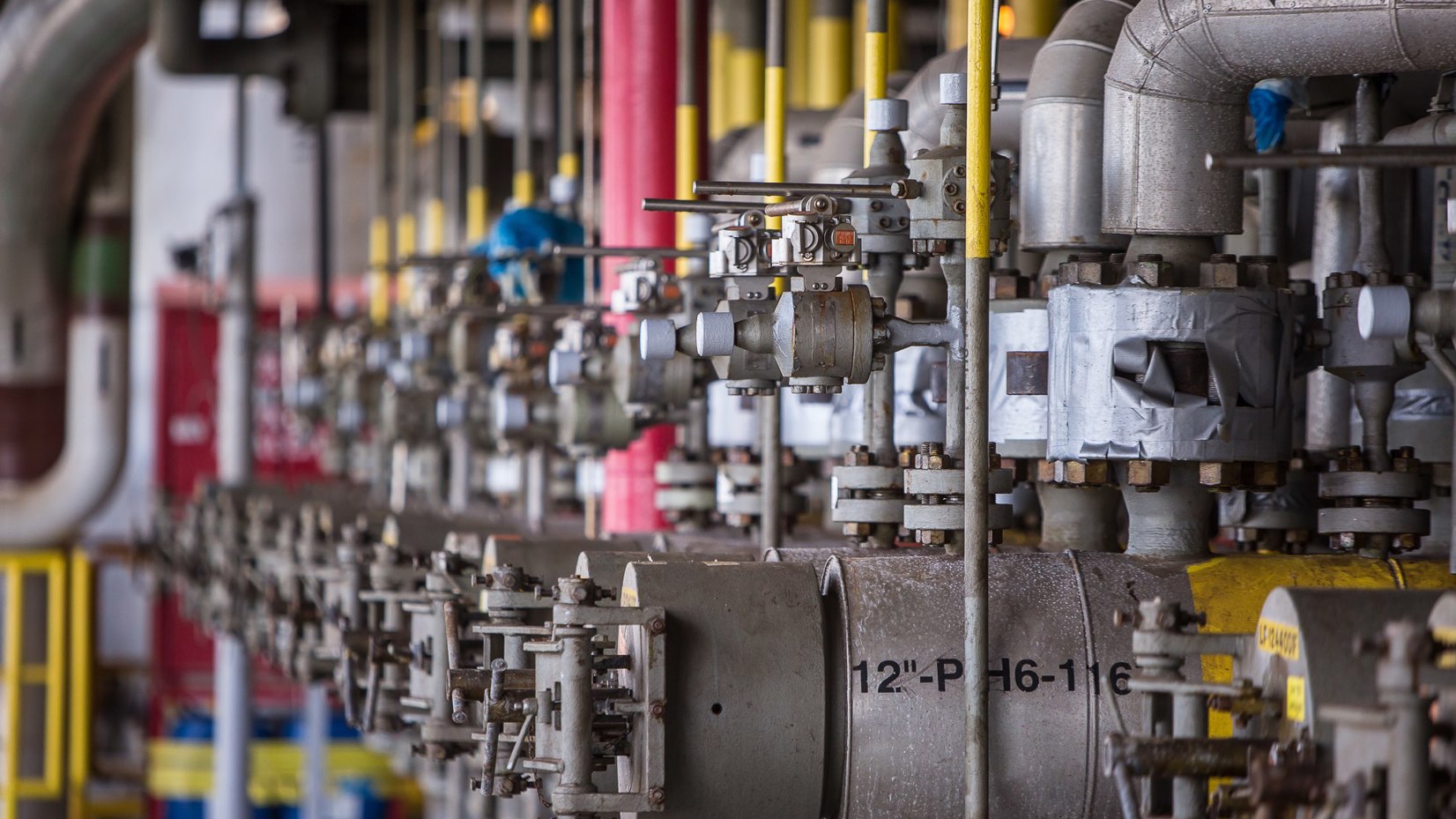

Lançadores e recebedores de PIGs

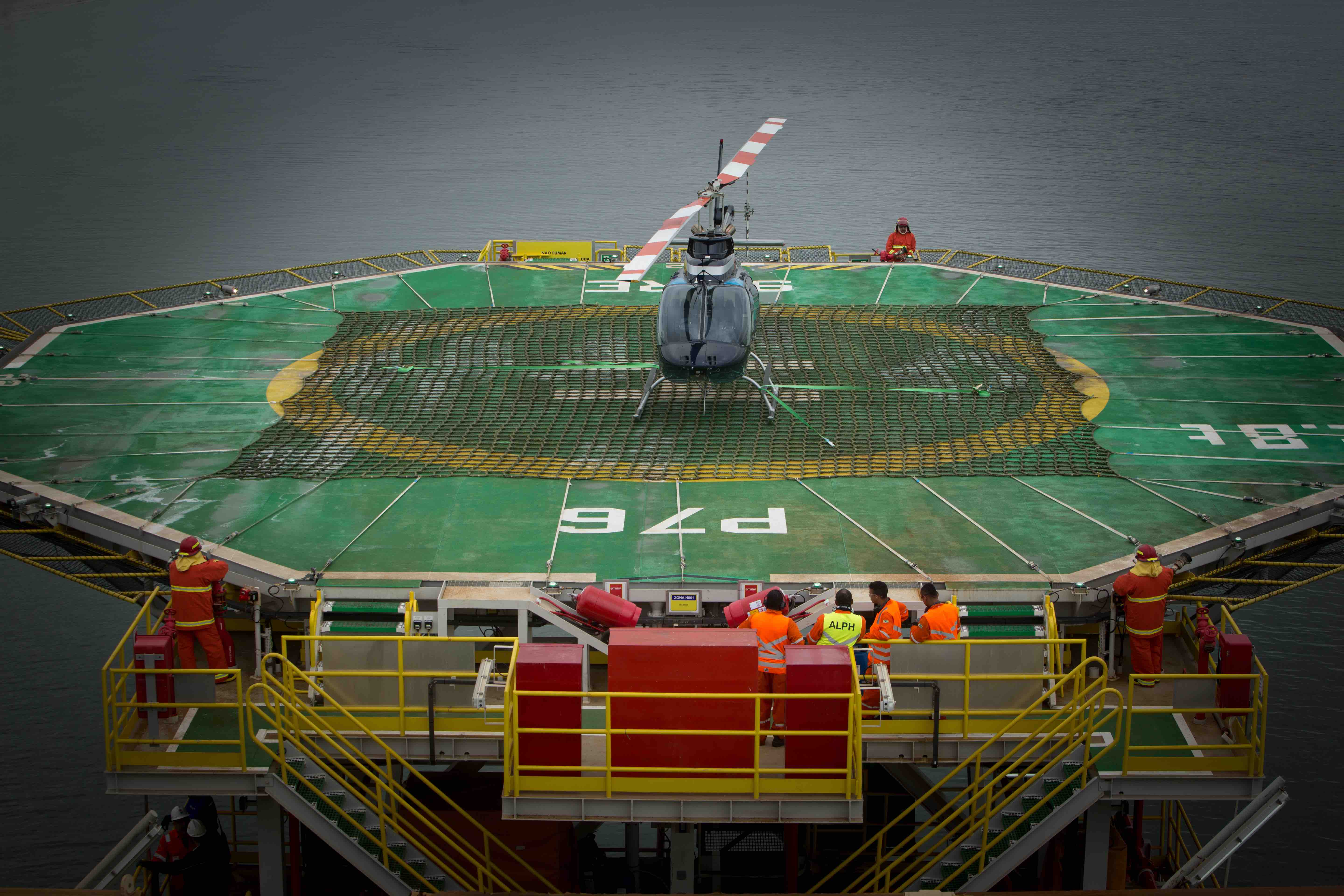

Helideck

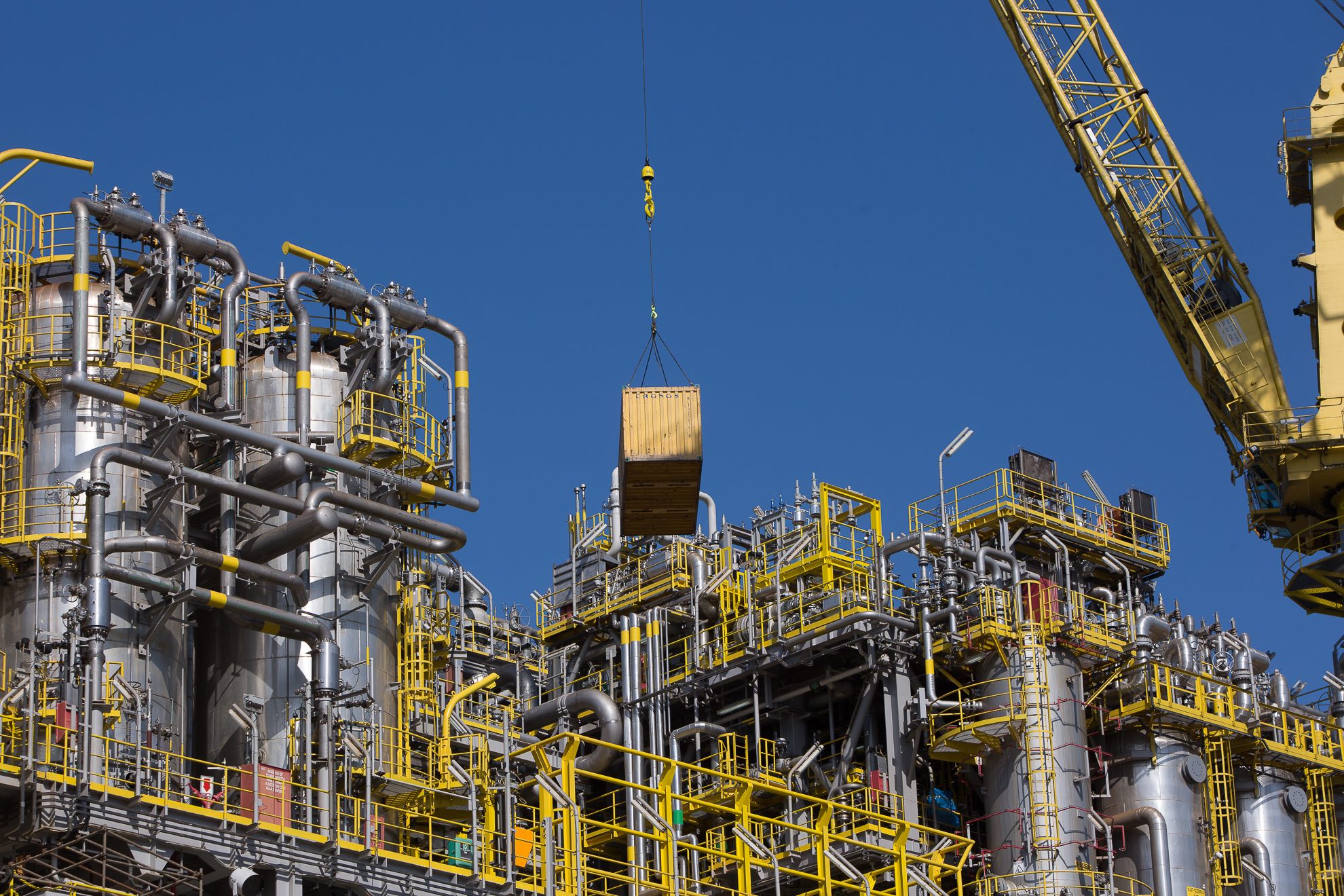

Área de descarga

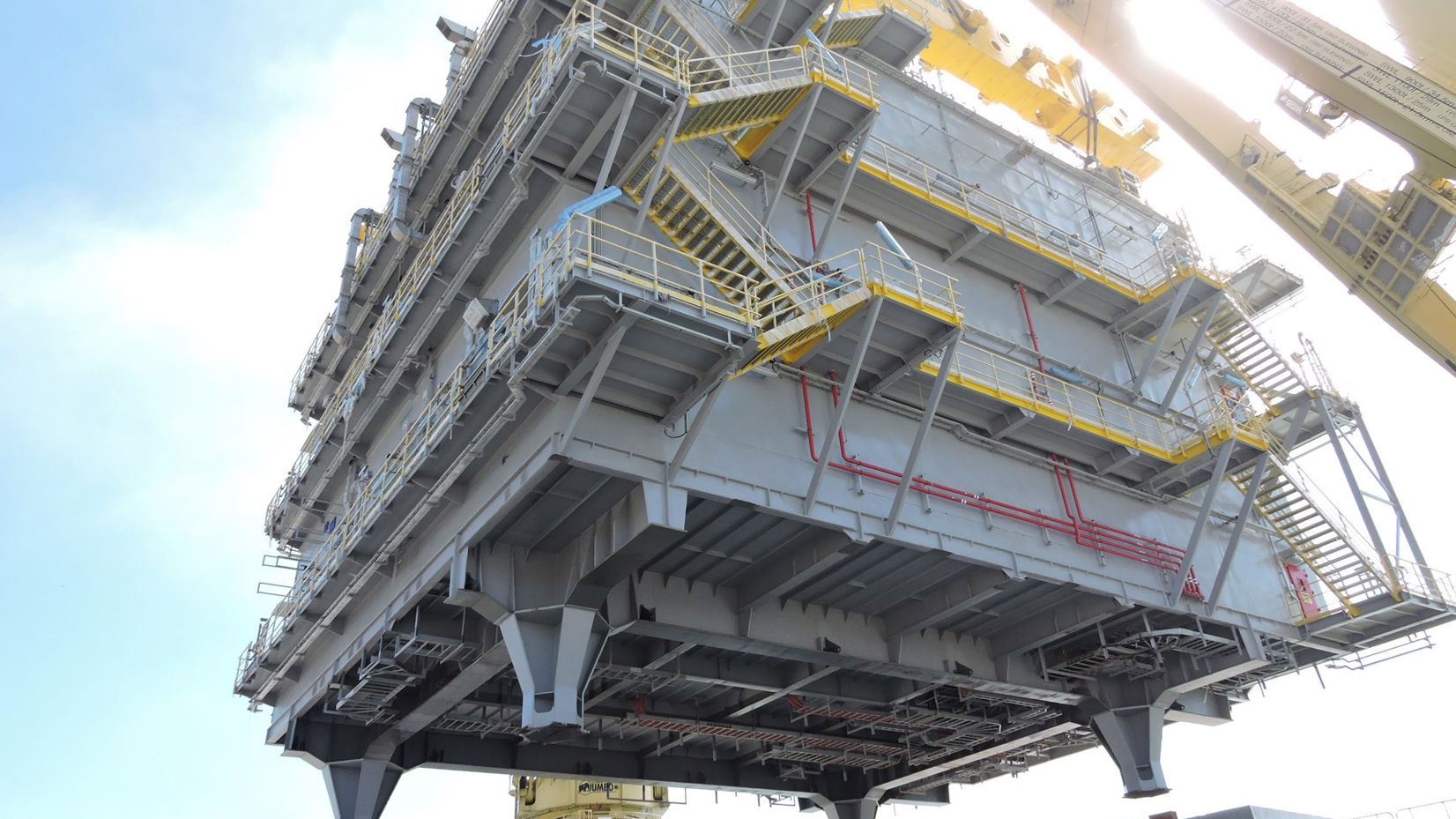

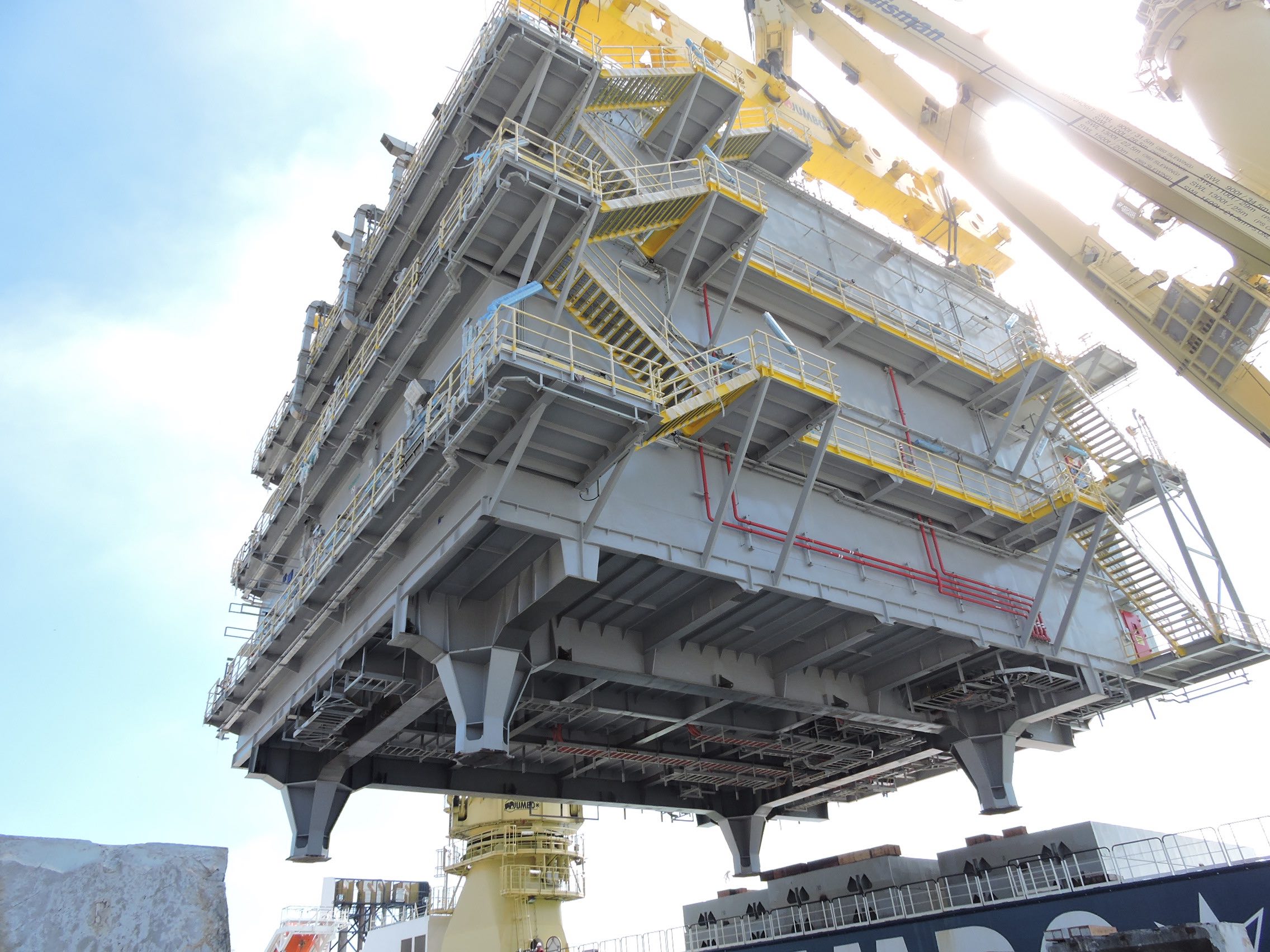

Automação e elétrica

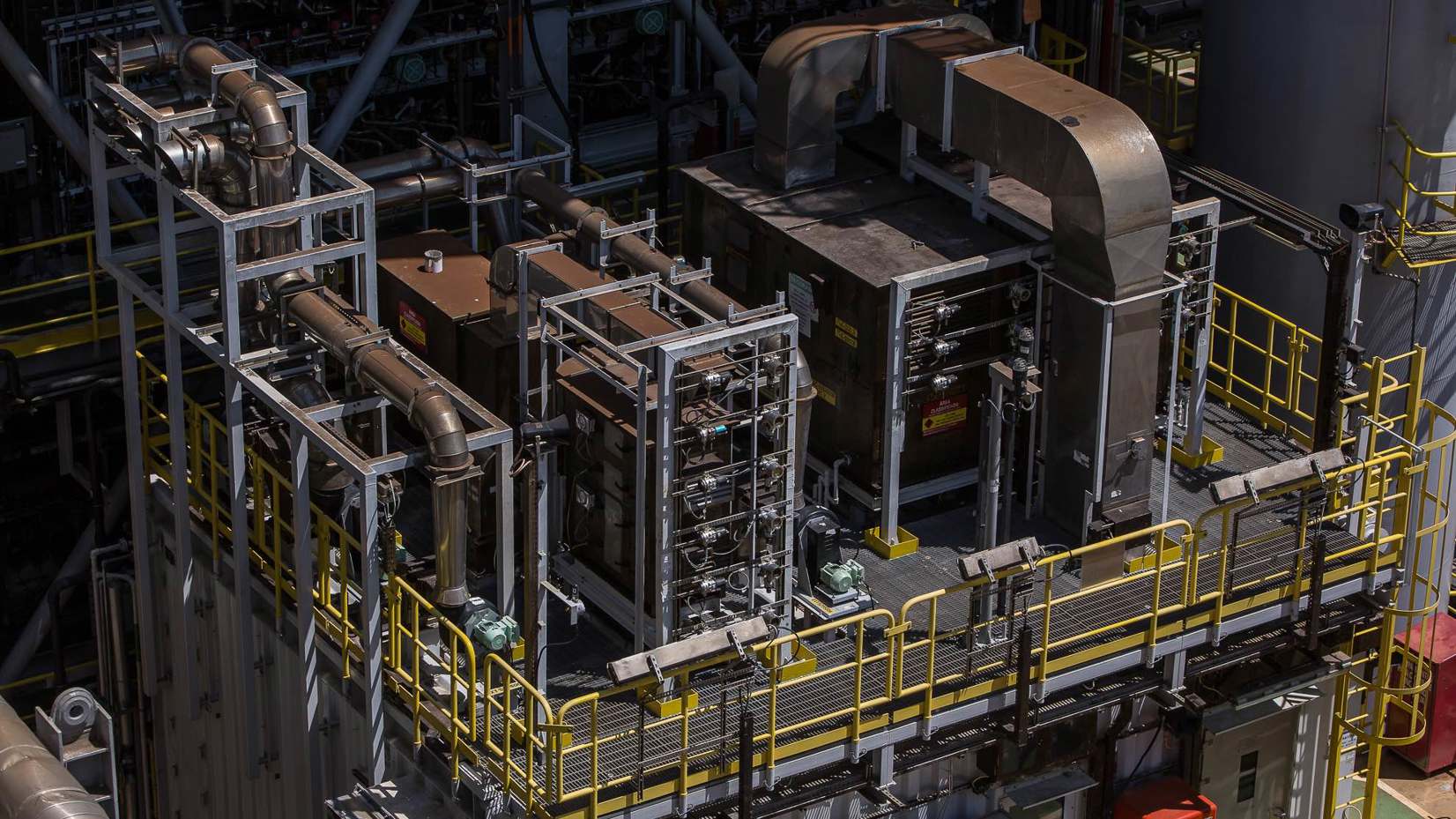

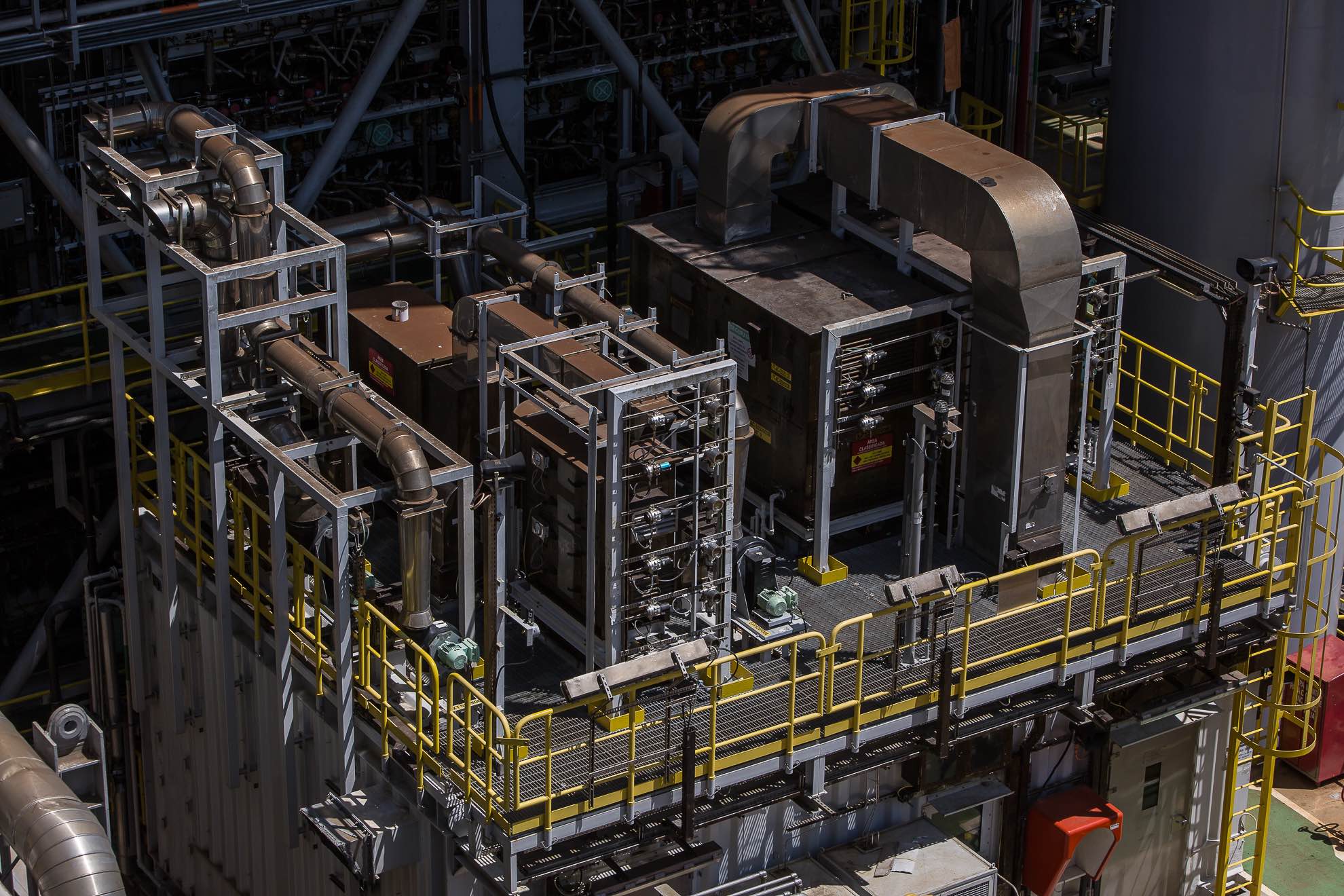

Módulo de laboratório
Processamento e tratamento de água
Módulo de alojamento
Torre do Flare
Geração de energia
Lançadores e recebedores de PIGs
Helideck
Área de descarga
Automação e elétrica
Módulo de laboratório
Processamento e tratamento de água
Módulo de alojamento
01
09
| Escopo | EPC |
| Cliente | Petrobras Netherlands BV |
Segmento
Óleo e Gás
Os trabalhos de engenharia e suprimentos foram realizados na cidade do Rio de Janeiro, enquanto a fabricação, a montagem e a posterior integração de todos os módulos com o navio fornecido pelo cliente foram executadas na Unidade Offshore da Techint Engenharia e Construção, em Pontal do Paraná, litoral do estado do Paraná, Brasil.
Acompanhando o desenvolvimento energético do Brasil.
2014-2019
Início da integração dos módulos
As manobras incluíram um total de 26.000 toneladas. Para isso, no pico das obras de construção havia 5.000 profissionais trabalhando simultaneamente; desde o começo em 2014 foram gerados 9.000 empregos.
Janeiro
2017
Chegada do navio FPSO P-76 do Rio de Janeiro
A chegada da embarcação permite o avanço nas etapas de montagem de módulos, assim como a montagem dos diversos suprimentos enviados a bordo.
Julho
2016
Cápsulas submarinas
Foram instaladas 60 cápsulas submarinas de mais de 3 metros de altura e 14 toneladas. Estas peças são fundamentais para a extração de petróleo marítimo, já que conectam os tubos e amortecem o impacto do movimento do mar.
Julho
2018
Montagem de equipamentos pesados
Foram instaladas mais de 400 toneladas de equipamentos. O maior desafio foi o içamento dos principais equipamentos do projeto: dois recipientes de tratamento de petróleo, que demoraram aproximadamente três meses para percorrer os 470 km que separam a planta Bardela, em São Paulo, de Pontal do Paraná
Abril
2015
Início do carry over
Maio
2017
Início da obra
Agosto
2014
Injeção do primeiro gás
A P-76 realizou a sua primeira injeção de gás após três meses de preparação. A plataforma tem capacidade para processar até 150 mil barris de petróleo e até 7 milhões de metros cúbicos de gás natural.
Maio
2019
Início da montagem dos módulos
Foram necessárias 43 operações ao todo, com guindastes próprios e a grua Mammoet, que é uma das maiores do mundo e tem uma capacidade de elevação de até 3.600 toneladas
Outubro
2016
Sail away do FPSO-P76
A operação começou na madrugada e envolveu uma grande equipe de profissionais para que plataforma pudesse partir. Depois deste marco, a P-76 viajou até o Campo de Búzios, na Baía de Santos.
Dezembro
2018
Udinson e Wellington · Responsáveis por Andaimes na P-76
“Começamos como ajudantes, montando os andaimes. Depois, com as oportunidades que a empresa nos deu e com muito esforço, viramos encarregados da área de andaimes.”
Munique Souza · Engenheira P-76
“Eu entrei na Techint por meio de um programa de estágio e acabei me tornando a engenheira responsável pela Patrulha de Inspeção do Hidrojato no Departamento de Segurança do projeto.”
